Как проверить условия облачного контракта и подготовить запасной вариант: найдите в тексте порядок действий при остановке, а затем опишите свой. Нужны три вещи — признак, по которому остановка считается наступившей, набор доказательств перерыва и готовое решение, куда уходить. Без признака спор превращается в переписку о формулировках. Запасной вариант готовят до оплаты, а не в день остановки.
Что разрешено и где запрещено сейчас
Причина остановки часто внешняя. Площадка подчиняется тем же ограничениям, что и любой владелец оборудования, и это стоит учитывать при планировании запасного варианта.
Перечень расширялся. Отдельные территории Иркутской области включены с 7 апреля 2025 года, в Бурятии и Забайкальском крае сезонное ограничение заменено круглогодичным с 1 апреля 2026 года, Москва, Московская область и восемь муниципальных округов Курской области добавлены постановлением от 25 июля 2026 года № 936 — с 15 августа 2026 года по 31 декабря 2032 года.
Отдельно учитывают графики ограничения энергопотребления. С 24 февраля 2026 года майнинговые устройства включаются в них первыми, и остановка по такому основанию внешняя для исполнителя: от того, как договор распределяет этот риск, зависит, вернут ли вам оплаченные часы.
Кто обязан регистрироваться, а кто нет
Услуги майнинговой инфраструктуры вправе оказывать только лица, включённые в реестр Федеральной налоговой службы. Реестры ведутся с 1 ноября 2024 года, подача электронная, срок рассмотрения — до 15 рабочих дней. Условия изложены в разделе ФНС России о майнинге цифровой валюты.
Исключение из реестра — самостоятельное основание остановки. Исполнитель теряет право оказывать услугу, и продолжение работы в этом случае создаёт риск уже для заказчика, поэтому статус проверяют не только перед подписанием.
Заказчику лимит 6000 кВт·ч в месяц, введённый постановлением от 1 ноября 2024 года № 1469, напрямую не адресован. Но если запасной вариант — собственное оборудование, порог начинает действовать, и его считают заранее: сообщение ФНС о реестре майнеров и лимите энергопотребления описывает обе ситуации.
Как проверить условия облачного контракта и подготовить запасной вариант

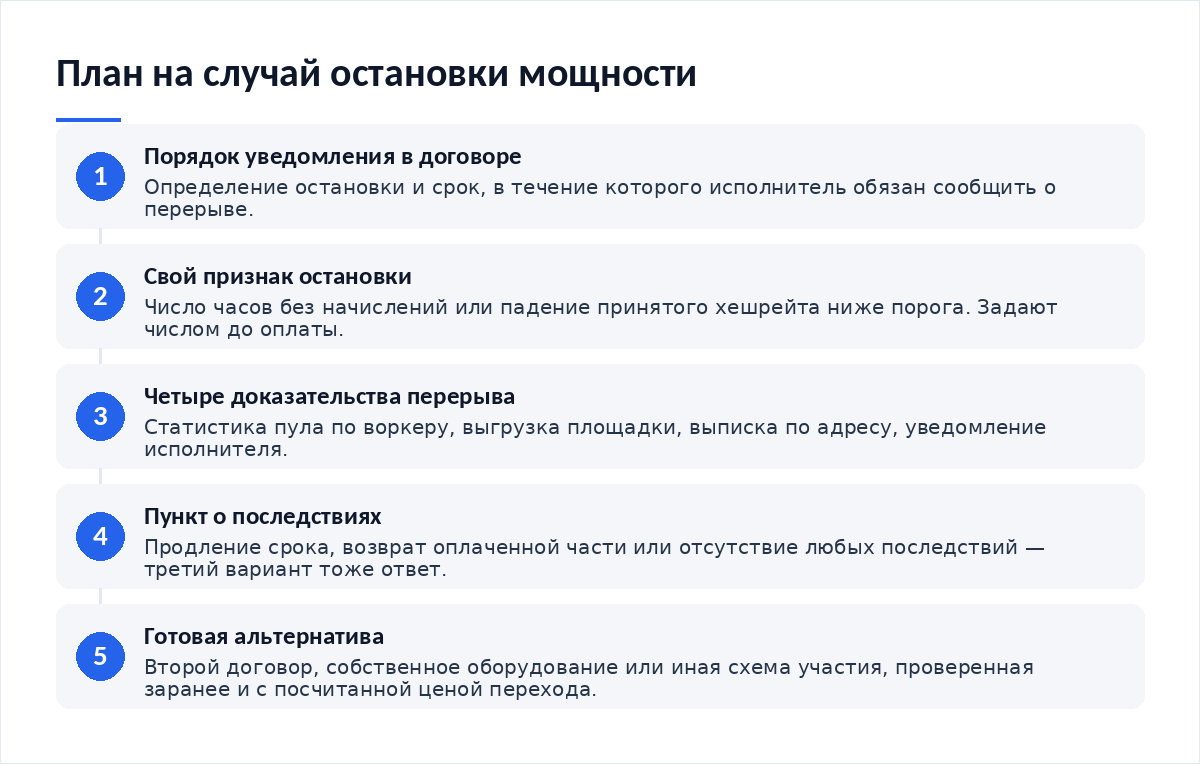

- Найдите в договоре определение остановки и порядок уведомления. Выпишите срок, в течение которого исполнитель обязан сообщить.
- Определите свой признак остановки: число часов без начислений или падение принятого хешрейта ниже порога.
- Опишите набор доказательств: выгрузка площадки, статистика пула по воркеру, выписка по адресу, уведомление исполнителя.
- Найдите пункт о последствиях: продление срока, возврат оплаченного периода, неустойка или отсутствие всего перечисленного.
- Подготовьте альтернативу заранее — второй договор, собственный узел или иную схему участия.
- Запишите порядок перехода: кому и что направить, за сколько дней, какие документы приложить.
Чем подтверждается перерыв
| Доказательство | Кто его создаёт | Что показывает | Ограничение |
|---|---|---|---|
| Статистика пула по имени воркера | Пул, сторона вне договора | Часы, в которые принятый хешрейт равнялся нулю | Работает только при наличии привязки мощности к воркеру |
| Выгрузка начислений площадки | Исполнитель по договору | Отсутствие начислений за конкретные сутки | Создана заинтересованной стороной, хранится ограниченное время |
| Выписка по адресу выплаты | Сеть, запись не корректируется | Отсутствие поступлений в ожидаемые сроки | Не отличает остановку от задержки выплаты по порогу |
| Уведомление исполнителя | Исполнитель, письменная форма | Признанную причину и заявленный срок перерыва | Может не направляться вовсе, если договор этого не требует |
| Собственный журнал наблюдений | Вы, по данным кабинета и пула | Хронологию с датами и часами, пригодную для требования | Без внешних записей служит дополнением, а не доказательством |

Какой запасной вариант выбрать
Вариантов три, и выбирают их до остановки. Второй договор у другого исполнителя, собственное оборудование и участие в иных схемах на чужих мощностях — у каждого своя цена перехода.
Второй договор включается быстрее всего. Но он повторяет риск: такой же порядок изменения оферты, такая же зависимость от статуса исполнителя в реестре. Поэтому его проверяют заранее, по тому же перечню, что и основной, и держат проверку в файле, а не в памяти.
Собственное оборудование снимает зависимость от исполнителя и добавляет работы. Питание, охлаждение, канал связи, учёт потребления — объём задач описан в материалах про подготовку инфраструктуры к росту нагрузки и бесперебойную работу узла. Здесь же появляется лимит 6000 кВт·ч.
Третий путь — иные схемы участия в чужой инфраструктуре, разобранные в тексте про участие в сетях распределённой инфраструктуры. Он подходит, когда остановка носит затяжной характер, а возвращать оплаченное предстоит через требование.
Пример условный, для порядка величин. При мощности 100 TH/s каждые тридцать суток остановки стоят около 0,00129 BTC до удержаний, и если договор не предусматривает ни продления срока, ни возврата, эта величина теряется целиком. Сравнивать её нужно не с ценой альтернативы, а с расходами на переход.
Налоги и отчётность заказчика
Цифровая валюта признана имуществом, доход от добычи — доходом в натуральной форме. Дата признания — день появления права распоряжаться монетой, оценка по рыночной котировке на эту дату, база уменьшается на документально подтверждённые расходы.
Остановка влияет на отчётность. В месяце без начислений дохода нет, но платёж по договору уже сделан, и документы о перерыве объясняют разрыв между расходом и доходом при расчёте базы.
Ставка НДФЛ прогрессивная: от 13% при доходе до 2,4 млн рублей до 22% при доходе свыше 50 млн рублей. Декларация подаётся до 30 апреля следующего года, сведения о полученной валюте — ежемесячно до 20-го числа месяца, следующего за месяцем получения.
Риски: от остановки до потери остатка
- Договор без определения остановки. Признак наступления события приходится доказывать заново.
- Отсутствие обязанности уведомлять. Перерыв замечают по пропавшим выплатам.
- Нет права на возврат или продление. Оплаченные часы теряются целиком.
- Привязка к воркеру отсутствует. Главное независимое доказательство недоступно.
- Исполнитель исключён из реестра. Основание остановки лежит вне его технической готовности.
- Запасной вариант не проверен заранее. Переход занимает недели вместо дней.
Итог
Запасной вариант — часть проверки договора, а не реакция на аварию. Он состоит из трёх элементов: признака остановки, набора доказательств и готовой альтернативы с посчитанной ценой перехода. Договор при этом проверяют на одно условие: есть ли в нём продление срока или возврат оплаченного периода. Если нет ни того, ни другого, риск остановки лежит на заказчике целиком, и это нужно знать до оплаты.
Чек-лист
- Определение остановки и порядок уведомления найдены в договоре.
- Свой признак остановки задан числом часов или порогом хешрейта.
- Привязка мощности к имени воркера подтверждена письменно.
- Набор доказательств перерыва описан заранее.
- Пункт о продлении срока или возврате оплаченного периода проверен.
- Альтернатива выбрана и проверена по тому же перечню, что основной договор.
- Цена перехода посчитана и сравнена с потерями за месяц бездействия.
- Порядок направления требования записан с адресами и сроками.
- Как обеспечить бесперебойную работу узла — что считается перерывом и как его фиксировать.
- Как подготовить инфраструктуру к росту нагрузки — объём задач при переходе на своё оборудование.
- Как участвовать в сетях распределённой инфраструктуры — третий путь при затяжной остановке.
- Как запустить узел валидатора на арендованном сервере — вариант с арендой вместо покупки.
Частые вопросы
С какого момента считать, что услуга не оказывается?
С того, который вы задали числом. Договоры редко содержат точное определение, поэтому признак формулируют сами: например, сутки без начислений или падение принятого хешрейта ниже половины купленного на двенадцать часов. Признак записывают до оплаты, иначе спор уходит в обсуждение формулировок вместо фактов.
Чем подтвердить часы бездействия?
Лучшее доказательство — статистика пула по имени вашего воркера: её ведёт сторона вне договора. К ней добавляют выгрузку начислений площадки, выписку по адресу выплаты и уведомление исполнителя, если оно направлялось. Собственный журнал наблюдений служит хронологией, которая связывает эти записи по датам и часам.
Вернут ли деньги за часы остановки?
Это зависит от того, что написано в договоре. Встречаются три варианта: продление срока на время перерыва, возврат оплаченной части и отсутствие любых последствий. Третий вариант означает, что риск на заказчике, и оценить его нужно до оплаты. Гарантий возврата в этой сфере не бывает.
Что считать хорошей альтернативой?
Ту, которая проверена заранее и включается за дни, а не недели. Второй договор у другого исполнителя переключается быстрее всего, но повторяет исходный риск. Собственное оборудование снимает зависимость и добавляет работы, включая лимит 6000 кВт·ч. Выбор делают по цене перехода, а не по заявленной доходности.
Нужно ли уведомлять исполнителя о переходе?
Да, и в порядке, который описан в договоре. Иначе действующий договор продолжает жить, а оплаченный период уходит без возможности требования. Уведомление направляют письменно, с приложением доказательств перерыва и указанием требуемого последствия: продления срока или возврата оплаченной части.
Вердикт
Остановка в облачном договоре — не исключение, а один из рабочих сценариев, и готовиться к нему дешевле заранее. Три элемента плана — признак, доказательства, альтернатива — собираются за вечер и экономят недели переписки. В обращениях читателей повторяется один итог: выплаты прекратились, уведомления не было, признака остановки в договоре нет, и требовать оказывается нечего. Задайте признак числом до оплаты.
Разборы договоров и порядка требований публикуем в Telegram-канале Cryptium.
